시부야 파르코 재건축으로 배우는 도심 재개발의 전모
이 글의 핵심 요약
- 시부야 파르코는 2016년 8월 일시 휴업 → 2019년 11월 22일 재개업 — 투자액 약 214억엔, 지하 3층~지상 19층의 복합시설입니다.
- 출발점은 도시재생특별지구의 도시계획 제안(2015년) — 제안부터 도쿄도 결정까지 약 반년이라는 순조로운 사례였습니다.
- 검토 시작(2007년)부터 개업까지 12년 이상 — 도심 재개발의 시간축과 비용감을 가늠하는 교과서적 사례입니다.
「도심 재개발은 얼마나 걸리고, 얼마나 드는가」 — 이 질문에 구체적인 숫자로 답해 주는 것이 시부야 파르코 재건축입니다. 이 글에서는 파르코 공식 발표와 도쿄도 · 시부야구의 공개 자료를 기준으로, 2007년 검토 개시부터 2019년 개업까지의 전 과정을 정리합니다. (진행 중인 상업시설 리뉴얼은 다이마루 우메다 · 선샤인시티 · 오모테산도 힐즈 기사에서 다뤘습니다 — 이 글은 「완결된 사례의 복기」입니다.)

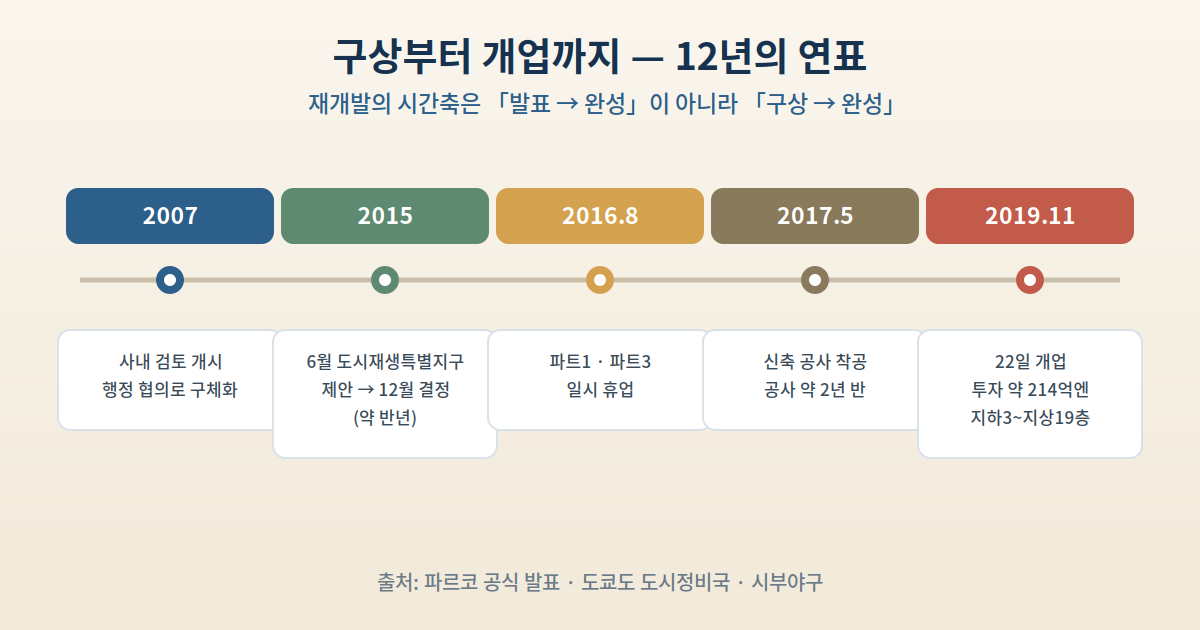

1. 재건축 계획은 언제 시작되었나
- 검토는 2007년부터 — 사내 구상을 거쳐 행정 협의로 구체화되었습니다.
- 2015년 6월 30일, 「우다가와초 15지구 개발계획」의 도시재생특별지구 도시계획 제안을 도쿄도에 정식 제출(대상은 파르코 파트1 · 파트3 포함 지구).
- 2015년 12월 17일, 도쿄도가 계획을 결정 · 고시 — 시가지 재개발사업으로 본격 추진.
2. 일시 휴업부터 착공까지
- 2016년 8월 7일 영업을 마지막으로 파트1 · 파트3가 일시 휴업 — 당시 회사는 2019년 가을 개업을 예고했습니다.
- 2017년 5월 신축 공사 정식 착공 — 공사 기간 약 2년 반.
3. 신생 시부야 파르코의 규모와 투자액
| 항목 | 내용 |
|---|---|
| 개업일 | 2019년 11월 22일 |
| 투자액 | 약 214억엔 |
| 규모 | 건물 전체 연면적 약 64,000㎡ (상업부 약 42,000㎡) / 지하 3층~지상 19층 (상업부는 지하 1층~지상 9 · 10층 일부) |
이 숫자는 도심 대규모 재개발의 비용감을 가늠하는 참고값입니다 — 상업 연면적 약 42,000㎡에 214억엔, 그리고 12년의 시간.
4. 도시계획 제도가 한 역할
- 도시재생특별지구 — 도시재생에 기여하는 우수한 계획에 용적률 등 규제를 완화하는 제도. 이 사업의 토대가 되었습니다.
- 시부야구의 지구계획 제도 — 신고 · 권고를 통해 계획에 맞는 건축 · 토지 이용을 구가 유도하는 구조.
- 제안(2015년 6월)부터 결정(2015년 12월)까지 약 반년 — 행정 절차가 순조로웠던 사례로 꼽힙니다.
5. 「다음 50년」을 내다본 시설 만들기
- 파르코는 신생 시부야 파르코를 「다음 50년의 미래에 조준을 맞춘 시설」로 자리매김했습니다(2019년은 이케부쿠로 파르코 개업 50주년).
- 검토 개시부터 개업까지 12년 이상 — 약 214억엔의 회수에는 장기간의 안정적 집객이 필요하고, 그래서 상업시설은 테넌트 교체와 리뉴얼의 계속이 생명입니다.

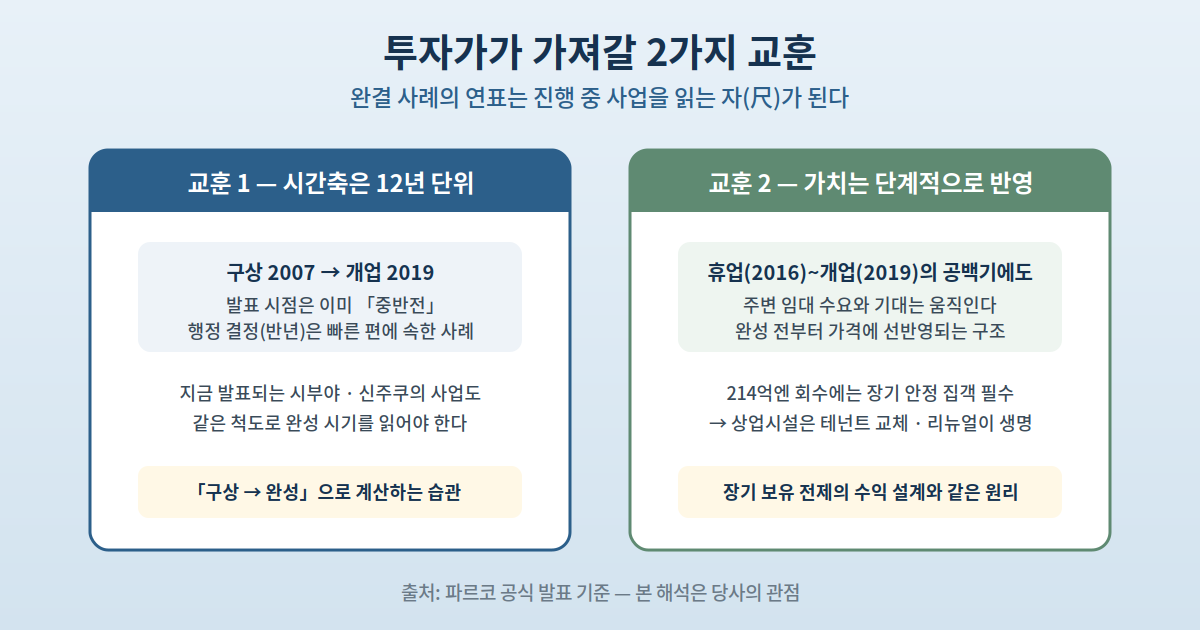

관전 포인트 — 당사의 관점
이 사례가 투자가에게 주는 교훈은 2가지입니다. 첫째, 재개발의 시간축은 「발표 → 완성」이 아니라 「구상 → 완성」으로 12년 단위 — 지금 발표되는 시부야 · 신주쿠의 사업들도 같은 척도로 보아야 합니다. 둘째, 휴업(2016)~개업(2019)의 공백기에도 주변 임대 수요는 움직였듯, 재개발의 가치는 완성 전부터 단계적으로 주변에 반영됩니다. 「완결 사례의 연표」를 알아 두면, 진행 중인 사업의 현재 위치를 읽는 자가 됩니다.
※ 본 단락은 당사의 관점입니다.
정리
시부야 파르코 재건축은 2007년 검토 개시 → 2015년 도시재생특별지구 제안 · 결정 → 2016년 8월 일시 휴업 → 2017년 5월 착공 → 2019년 11월 22일 개업의 12년 프로젝트였습니다. 투자액 약 214억엔 · 연면적 약 64,000㎡라는 숫자와 「제안~결정 반년」이라는 행정 속도는, 지금 진행 중인 도심 재개발을 읽는 기준값이 됩니다.
참고 자료 (공식 출처)
- 株式会社パルコ 「次世代型商業施設 渋谷PARCO」 — https://www.parco.co.jp/advantage/shibuyaparco.php
- 株式会社パルコ 뉴스릴리스 「新生『渋谷PARCO』11月下旬オープン」 · 개업일 발표 릴리스
- 도쿄도 도시정비국 공고 자료 (우다가와초 15지구)
- 시부야구 「地区計画制度」 — https://www.city.shibuya.tokyo.jp/kankyo/toshikeikaku/seido/tikukeikaku.html
